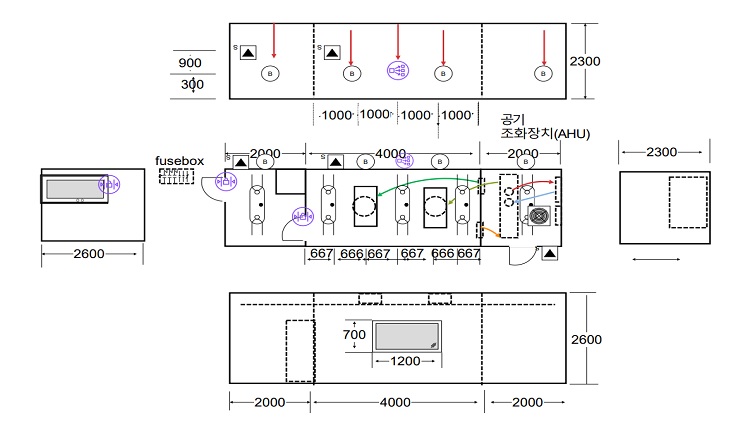

본 시공계획서는   귀중 견적 내역(2026년 6월 24일 기준) 및 현장 평면도,

조감도를 바탕으로 시흥 제3현장의 클린룸 패널 조립, HVAC 설비(FFU 및 에어컨), 전기 배선

공사를 안전하고 신속하게 수행하기 위해 작성된 표준 시공 지침서입니다.



1. 공사 개요

구분 상세 내용

공사명 시흥 제3현장 클린룸 패널 및 HVAC 설비 공사

발주처

시공사

공사 예산

주요 공종 EP 난연 패널 벽체 및 천장 구성, FFU(Fan Filter Unit) 설치, 벽걸이

에어컨 배치, 전력 및 콘센트 배선 공사, 수장 공사(감시창 및 출입문)



2. 자재 투입 명세서 (견적 기준 산출)

현장에 투입되는 주요 자재 및 규격은 발주서 약정 규격을 엄격히 준수하며, 반입 시 검수를

거쳐 청결한 상태로 시공 구역에 양중됩니다.



번호 품명 및 규격 단위 수량 단가 (원) 금액 (원)

1 EP난연패널 및 운반 개 10 150,000 1,500,000

2 FFU(Fan Filter Unit) 및 운송 개 1 200,000 200,000

3 벽걸이 에어컨 개 1 700,000 700,000

4 감시창 및 창틀 개 1 400,000 400,000

5 출입문 및 문틀 개 3 250,000 750,000

6 전선 2.5sq 개 20 15,000 300,000

7 콘센트 개 5 10,000 50,000

8 T바 (천장 보강재 및

그리드용)



개 30 기재 외 잔여 총액 포함



합계 금액



3. 인력 투입 및 조직 계획

공정의 연속성과 효율성을 극대화하기 위해 전문 기술 인력을 아래와 같이 배치하며, 총 공기는

현장 여건에 맞춰 4~5일 내 완료(단기 집중 공정) 구조로 운영합니다.

● 현장 소장 (1명):  책임 엔지니어. 전체 공정 조율, 도면 매칭, 안전 관리 및

발주처 소통 총괄.

● 패널 및 수장공 (2명): EP난연패널 조립, 천장 T바 그리드 설치, 출입문 3개소 및 감시창

1개소 정밀 타공 및 고정 담당.

● 공조/HVAC 기술자 (1명): FFU 천장 안착 및 시운전, 벽걸이 에어컨 배관 연결 및 냉매

주입, 차압 유효성 검증.

● 전기 내선공 (1명): 2.5sq 전선 포설, FFU 및 에어컨 전원 연계, 콘센트 5개소 매립 및

회로 분리 유무 확인.



4. 공정별 시공 계획 및 기술 지침

4.1 준비 공정 및 먹매김

● 현장 입고 전 바닥 청소상태를 점검하고 평면도를 기준으로 벽체 라인 매킹(먹매김)을

실시합니다.

● 조감도상 도어의 열림 방향과 감시창의 높이를 확인하여 간섭 여부를 사전에

검증합니다.



4.2 구조체 및 패널 공사 (벽체/천장)

● U바 설치: 바닥 고정 라인을 따라 알루미늄 U바를 견고하게 앵커 고정하고 기밀용

실란트 처리를 선행합니다.

● EP 패널 조립: 10매의 EP난연패널을 수직도를 유지하며 차례로 조립하고 패널 간

조인트 부위는 클린룸 전용 실리콘으로 마감하여 미세 누기를 방지합니다.

바닥과 천정부분에는 라운드 몰딩을 하여야 합니다.

● 천장 T바 설치: 천장고 확인 후 30개의 T바를 배치하여 천장 강성을 확보하고, FFU가

안착될 양압 구조의 그리드를 정밀 형성합니다.



4.3 수장 공사 (출입문 및 창호)

● 3개소의 출입문은 기밀 유지가 가능한 클린룸 전용 도어로 시공하며, 개폐 시

걸림이 없도록 힌지 레벨을 정밀 조정합니다.

● 시야 확보를 위한 1개소의 감시창은 결로 방지 및 플러시 가공(Flushed Window) 형태로

패널 벽면과 수평이 되도록 시공합니다.



4.4 HVAC 및 기류 제어 공사

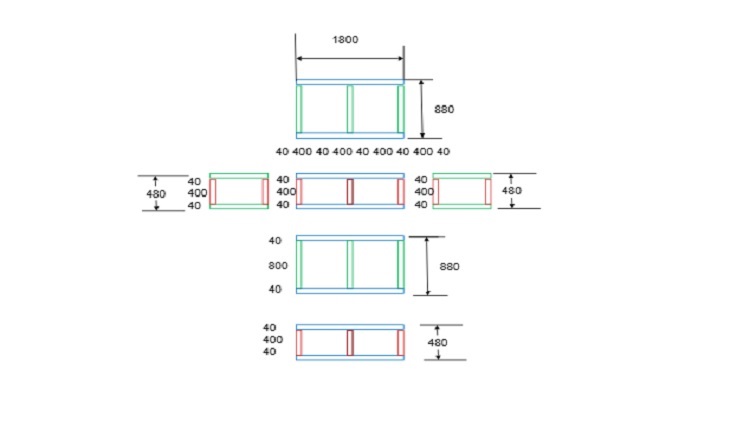

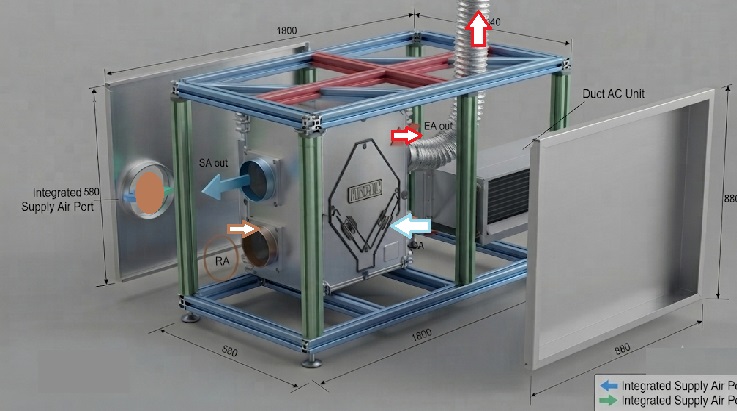

● FFU 설치: 천장 T바 그리드 상단에 FFU를 2개 안착시키고 주변부를 완전 밀폐하여, 하부

클린룸 내부로 청정 공기(HEPA 필터링)가 수직 층류 형태로 공급되도록 유도합니다.

● 벽걸이 에어컨 설치: 실내 열부하를 고려하여 지정 위치에 에어컨 유닛을 고정하고, 배관

타공 부위는 실리콘으로 이중 코킹 처리를 적용합니다.



4.5 전기 및 마감 공사

● 2.5sq 전선을 천장 배관 내부로 안전하게 포설하여 노출을 최소화합니다.

● 작업 효율성을 극대화하기 위해 지정된 동선에 따라 총 5개소의 콘센트를 매립·노출

시공하고 누전차단기 연계 테스트를 완료합니다.



5. 품질 및 안전관리 계획

● 기밀성 검증: 모든 패널 접합부 및 타공 부위(전선관, 에어컨 배관 틈새)는 항균 실란트로

완전히 밀폐합니다.

● 안전 보건 관리: 천장 고소 작업 시 반드시 A자형 안전 사다리를 사용하고 안전모를

착용합니다. 전원 결선 작업 시에는 메인 차단기 개방 후 검전기를 활용한 무전압 상태를

확인한 뒤 시공합니다.

● 준공 청소 및 인도: 공사 완료 후 내부 자재 잔재물을 완벽히 수거하고 high-efficiency

진공청소기로 미세 분진을 제거한 뒤 발주처에 인도합니다.
